青藏聯網工程±400千伏柴拉直流系統年度檢修工作全面啟動
圖由國網西藏電力有限公司提供

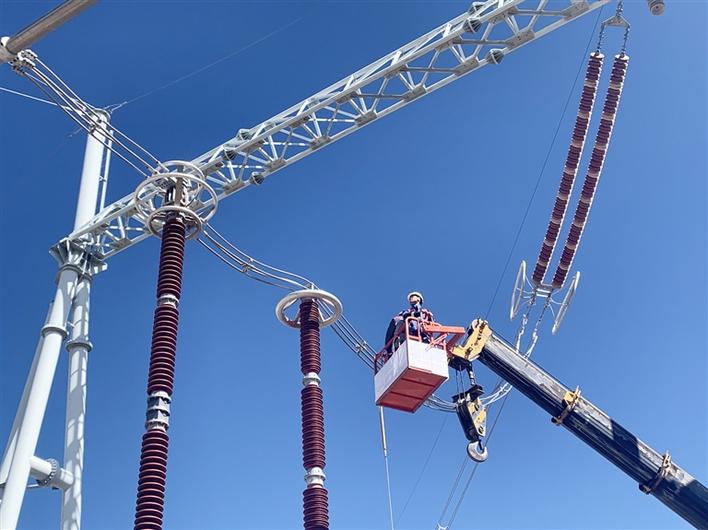

日前,“電力天路”青藏聯網工程±400千伏柴拉直流系統年度檢修工作全面啟動。為確保此次年度檢修工作順利推進,國網西藏電力有限公司超前謀劃、精心部署,將工期從預計的20天縮減至10天。據悉,此次年檢,將完成檢修項目12733項,預試項目1742項、技改大修項目11項、隱患治理13項、特殊檢修14項、設備消缺36項,共涉及參檢單位17家、參檢人數近300人。
記者了解到,青藏聯網工程是第一條通往西藏的“電力天路”,于2011年12月投運。青藏聯網工程東起青海西寧,西至西藏拉薩,全長2500多公里,由750千伏交流、±400千伏直流、藏中220千伏環網三部分組成。其中,柴達木換流站至拉薩換流站直流工程段±400千伏柴拉線平均海拔4650米,是世界上海拔最高、穿越多年凍土里程最長的直流輸電線路。而拉薩換流站海拔3852米,是迄今為止世界上海拔最高、高寒地區電壓等級最高、規模最大的換流站。
青藏聯網工程投運近9年來,經受住了高海拔、大風、嚴寒等惡劣氣候環境的考驗,一直平穩運行,已向西藏輸送電量73億千瓦時,向外輸送西藏夏季富余水電32億千瓦時。
這條“電力天路”的投運從根本上解決了西藏電網長期以來的電力供應矛盾,疏通了西藏能源瓶頸,為豐水期“藏電外送”和枯水期“送電進藏”提供了穩定的“綠色通道”。
