“電力天路”青藏聯網工程完成2023年度檢修 設備恢復供電

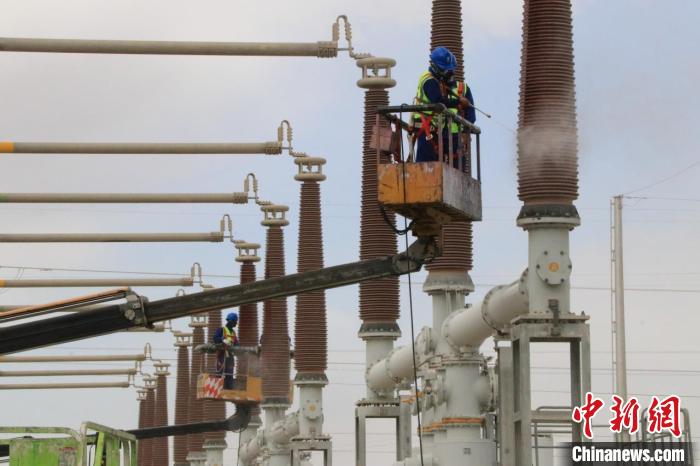

圖為檢修人員開展設備清洗工作。董慶芳 攝
據國網青海超高壓公司15日消息,日前,被譽為“電力天路”的青藏聯網工程歷時15天完成2023年度檢修,設備恢復供電,一切正常。
柴達木換流站是青藏聯網工作直流系統的起點,一站緊密連接著青海、西藏、新疆三省區,承擔著國內西北、西南電網清潔能源交換和西藏電網平衡的重任。自5月28日起,柴達木換流站迎來了第12次年度大型綜合檢修工作,專業人員對站內設備進行全方位“體檢診療”。
根據安排,柴達木換流站本次年度檢修需要完成常規檢修項目632項,特殊檢修項目2項,消缺項目11項,隱患治理1項,反措執行1項,大修項目1項。面對緊張的工期和復雜的作業,國網青海超高壓公司提前多次勘查現場,制定有針對性安全措施,嚴格施工方案審批,保障作業人員人身安全。
柴達木換流站288個換流閥塔陽極電抗器參數測試是每年年檢中必做的試驗檢測項目,需將陽極電抗器連接的螺絲拆除后才能開展參數測試,費時又費力。本次年檢中,該公司在不拆除陽極電抗器與其他設備連接的螺絲情況下,首次使用一種新設備——電感電源裝置,開展電抗器參數測試工作,省時又省力,安全高效推進年檢工作。
此外,該公司總結歷次檢修經驗的基礎上,進一步優化設備檢修工序、工藝,編制了關鍵工序卡和計劃管控表,詳細記錄每道工序的實施時間、驗收記錄和風險預控措施,確保各項工序穿插安排、無縫銜接,不僅保障了施工安全,也提升了檢修工作效率。
本次柴達木換流站高空作業多、安全措施布置復雜。該公司采用“網格化+單元化”的方式管控作業,對特種作業車、機具等進行區域模塊化管理,保障無相關人員進入作業區域及作業人員不擴大作業范圍。
本次年檢完成后,柴達木換流站直流輸變電設備健康水平全面提高,進一步提升了青藏聯網工程直流系統安全運行水平和青海電網供電可靠性,以最佳狀態為青海、西藏、新疆地區夏日安全用電、可靠用電、綠色用電提供保障。
版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。
-
【顯影中國】云端之上“走鋼索”
5月底,被譽為“電力天路”的青藏聯網工程迎來第12次年度集中檢修,超過420人將在15天內完成608公里的輸電線路及柴達木換流站的檢修工作。[詳細] -
天上“醫生”把脈“電力天路”
5月底,被譽為“電力天路”的青藏聯網工程迎來年度集中檢修,超過420人將在15天內完成608公里的輸電線路及柴達木換流站的檢修工作。[詳細] -
“電力天路”青藏聯網工程啟動第12次年檢
28日,“電力天路”青藏聯網工程±400千伏柴拉直流系統2023年度檢修工作全面啟動,這是該工程第12次年檢。青海段420余名專業人員分布在柴達木換流站各作業面和“電力天路”輸電線路沿線開展檢修工作。[詳細]
- 國家發改委:全國發電裝機持續穩定增長 統調電廠存煤創歷史新高
- 市場監管總局出臺信用修復新規 鼓勵支持相關經營主體重塑信用
- 海南三沙氣象工作者——堅守海島66年
- 各地各高校多措并舉護航畢業生求職路 開拓就業渠道 做好就業指導
- 4部門提出22項任務 推進今年降成本工作
- 商務部:預計二季度消費市場有望繼續保持平穩增長態勢
- 駐歐盟使團發言人就歐洲議會涉港決議答記者問
- 高考考生們,這些“套路”騙局要當心
- 中科院:自主研制新一代人工智能大模型問世
- 國家發改委:增加低收入者收入 探索促進居民增收有效路徑
