<style id="utfaj"></style>

      <p id="utfaj"></p>
      <noscript id="utfaj"><meter id="utfaj"></meter></noscript><rp id="utfaj"><tbody id="utfaj"></tbody></rp>
    1. 中國西藏網 > 新聞 > 原創

      西藏藏中與阿里電網聯網工程500千伏變電站主變壓器全部就位

      發布時間:2020-04-27 21:26:00來源: 中國西藏網

        中國西藏網訊 4月26日,最后2臺總重近200噸的主變壓器成功抵達西藏自治區日喀則市吉隆500千伏變電站建設現場,這標志著藏中與阿里電網聯網工程(以下簡稱“阿里聯網工程”)500千伏變電站主變壓器運輸工作全面完成,為全面推進工程建設奠定堅實的基礎。

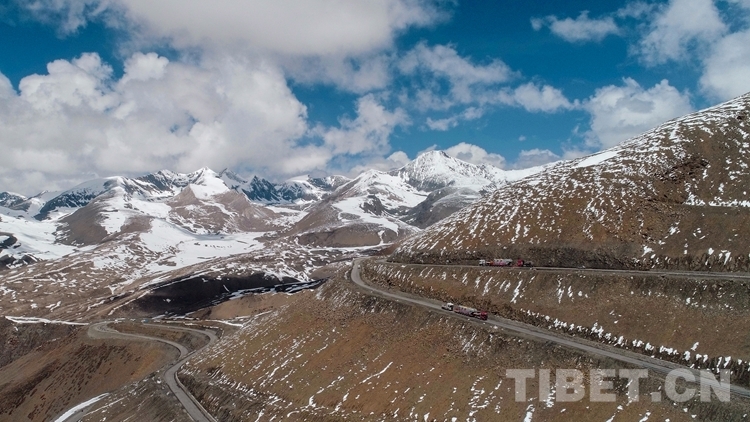

      圖為藏中與阿里電網聯網工程500千伏吉隆變電站主變壓器翻越孔塘拉姆山

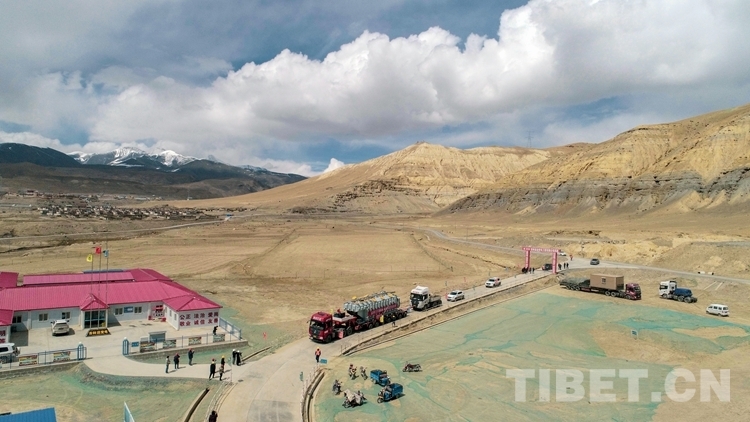

      圖為藏中與阿里電網聯網工程500千伏吉隆變電站主變壓器順利抵達目的地

        阿里聯網工程起于西藏自治區日喀則市桑珠孜區多林220千伏變電站,止于西藏自治區阿里地區噶爾縣220千伏巴爾變電站,跨越西藏2個市地10個縣區,工程總投資74億元,輸電線路長度1689公里,全線參建人員高峰期將達到3萬多人。2019年9月動工,計劃于2021年建成投運。

        據悉,本次運輸主變壓器共4臺,采取鐵路和公路兩種方式。前后歷時45天,途經甘肅、青海等6個省區,沿途最高海拔5300米,全程5402公里。

        西藏自治區日喀則市吉隆縣境內的孔塘拉姆山,海拔5236米,道路常年受喜馬拉雅暖濕氣流影響,對運輸車輛轉彎半徑及沿線路寬、橋梁承載能力等提出挑戰。

        “本次主變壓器運輸至孔塘拉姆山時,因大雪天氣,造成路面結冰受阻5天,共開展積雪路勘4次?!睋?jù)阿里聯網工程指揮部物資部相關負責人介紹,為確保主變壓器運輸安全平穩,現場人員經過多次完善論證后,還采取了增調牽制車頭的方式全面壓降運輸車輛行駛速度?!皟H從山腳運輸起點到500千伏吉隆變電站建設現場這短短幾十公里,一共用時5個小時?!痹撠?fù)責人說。

        據悉,為確保500千伏吉隆變電站主變壓器運輸工作安全高效,國網西藏電力針對高原地區電網大件運輸實際與面臨困難,及時成立了吉隆變電站變壓器運輸項目部,全面負責運輸協調、人員組織、安全保障、路線規劃等一系列工作。

        公司堅持“精心策劃、謹慎操作、安全可靠”總體工作思路,通過前期多次實地踏勘,周密制定了運輸保障“三重”措施。一是將主變壓器內近70噸油全面抽空并以高純氮?dú)膺M(jìn)行填充的“瘦身”模式,最大限度減輕主變壓器自重,有力確保了長距離運輸顛簸下設備的安全無損。二是明確要求運輸車輛在行駛過程中始終保持每小時25公里以下的勻速狀態,盡可能防止因速度過快過猛等原因造成主變壓器的內部結構改變。三是在主變壓器專用運輸車輛上特別加裝防沖撞記錄儀,對車輛運行狀況進行實時監控,確保主變壓器運輸信息的全過程管控。

        為確保工程按期高質量推進,今年以來,國網西藏電力努力克服新冠肺炎疫情影響,及時組織工程設備供應商復工復產。截至目前,工程物資供應保障有力推進,現階段線路物資已到貨98%,變電物資500千伏變電站4臺主變壓器已全部就位,剩余220千伏變電站4臺主變壓器及其他主要設備等全部物資將力爭今年5月底全部到貨。(中國西藏網 記者/王媛媛 通訊員/李東淮 旦增念扎 圖片由國網西藏電力提供)

      (責編: 王智霖)

      版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。

      国产精品福利在线无码卡一,亚洲欧洲无码中文字幕,高清人人天天夜夜狠狠狠狠狠,中文字幕久久精品一二三区 不卡精品视频福利 精品国产国产自在线观看 99精品只有久久精品免费
        <style id="utfaj"></style>

        <p id="utfaj"></p>
        <noscript id="utfaj"><meter id="utfaj"></meter></noscript><rp id="utfaj"><tbody id="utfaj"></tbody></rp>
