烏圖(昆侖山)-柴達木750千伏線路工程I標完成跨越青藏鐵路架線施工
記者31日從青海送變電工程有限公司獲悉,30日,由該公司負責施工的烏圖(昆侖山)-柴達木750千伏線路工程I標完成跨越青藏鐵路架線施工任務。
烏圖(昆侖山)—柴達木750千伏線路工程Ⅰ標起于柴達木750千伏變電站,線路全長約92.129千米,新建鐵塔200基,其中直線塔170基,耐張塔30基。工程建成投產后將促進地區新能源更大規模開發,拉動地區新能源產業和經濟發展。

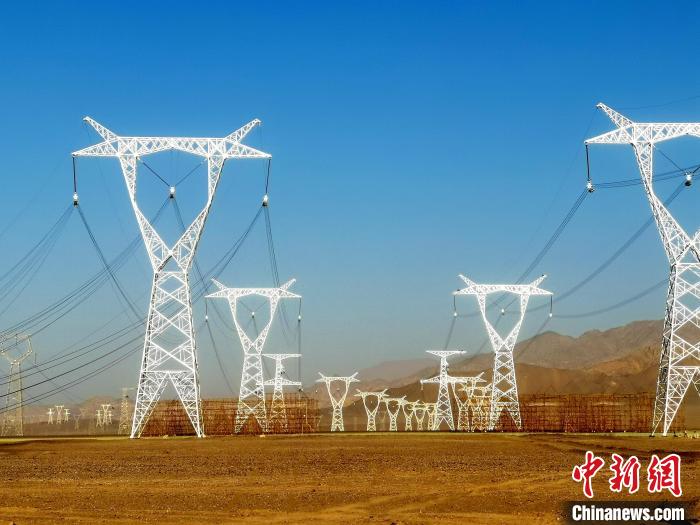

圖為青海送變電工程有限公司完成跨越青藏鐵路導地線展放工作。王衍皓 攝
此次跨越青藏鐵路架線段I回長度1.166千米,II回長度1.191千米,被跨越的青藏鐵路屬于重要交通樞紐,安全風險和施工要求高,施工面臨工期緊、任務重和安全管控壓力大等問題??紤]到青藏鐵路的重要性和特殊性,結合以往公司跨越鐵路施工經驗,該公司最終采用搭設跨越架封網的方式跨越施工。
“此次跨越青藏鐵路架線施工是本工程二級風險重要跨越施工,我們安排專人提前與鐵路部門溝通協調,進行施工方案審批和跨越鐵路手續辦理,并嚴格按照施工方案及鐵路垂直天窗點制定施工計劃,安全地完成了此次跨越施工任務?!表?xiàng)目負責人李相軍說。
據悉,此次重要跨越完成后為整個工程全線貫通奠定了基礎。下一步,青海送變電工程有限公司將按照時間節點完成剩余架線施工任務,確保工程按期順利帶電投運。
版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。
-
專家:保護好青藏高原的生態環境,事關中華民族生存發展
“具體到西藏,保護好青藏高原的生態環境,事關中華民族生存發展?!敝袊?guó)藏學研究中心社會經濟研究所副研究員楊濤如是說。 [詳細] -
青藏鐵路格拉段道岔更換等工程全面完成
10月30日9時,青藏鐵路那曲車站五百多名鐵路建設者熱火朝天地忙碌著對車站的道岔進行更換。 [詳細] -
在雪域高原 鐵路打開了幸福之門
9月17日,西部陸海新通道首趟“北部灣—西藏”鐵海聯運班列從欽州港東站出發,滿載著服裝等日用雜品貨物駛向西藏拉薩西站。[詳細]
- 秦公一號大墓陪葬車馬坑2023年度考古發掘啟動
- 北京曲劇《少年天子》復排首演
- 教育部部署做好2023年全國成人高校招生工作
- “2023暑期教師研修暨師德集中學習教育”專題結業
- 教育部印發通知部署開展第7個全國近視防控宣傳教育月活動
- 國務院印發《關于提高個人所得稅有關專項附加扣除標準的通知》
- 四部門印發通知部署2023年秋季學校食品安全工作
- 兩部門調整優化差別化住房信貸政策 降低存量首套住房貸款利率
- 今年前7月我國服務貿易繼續保持增長態勢
- 中國經濟數字解碼丨8月份中國采購經理指數升至49.7% 連續3個月環比回升
